Comment importer des plans de travail préfabriqués en surface solide de Chine : guide de conception, de fabrication, d’emballage et d’installation

Sep 11, 2026
Sarah M.

Auteur

Grâce à une équipe technique professionnelle, nous fournissons à nos clients des recommandations ciblées en matière de sélection d'équipements et des services après-vente complets, ce qui nous permet de gagner leur confiance et leur reconnaissance.

Sarah M.

Importation de plans de travail préfabriqués en pierre de quartz et en surface solide depuis la Chine : personnalisation, étapes clés et gestion des risques

Pour les entreprises étrangères qui importent pour la première fois des plans de travail finis en surface solide de Chine, cette décision représente bien plus qu'un simple changement de fournisseur. Il s'agit d'un modèle de réalisation de projet différent. Au lieu d'expédier des dalles ou des plaques pour une fabrication locale, les plans de travail peuvent être conçus, découpés, chantournés, assemblés, polis, testés, contrôlés et emballés en Chine, ne laissant sur le chantier que la mise en place, le raccordement et quelques finitions mineures.

Avec une planification adéquate, cette approche permet de réduire la fabrication locale, de maîtriser les coûts sur les marchés à forte main-d'œuvre et d'améliorer l'homogénéité des grands projets résidentiels, hôteliers et commerciaux. Toutefois, si les plans, les meubles, les éléments adjacents, les détails de fabrication, l'emballage et la logistique n'ont pas été finalisés suffisamment tôt, même une petite modification dimensionnelle ou de construction peut entraîner des reprises, des variations de couleur, des commandes de remplacement et des retards.

Ce guide décrit l'intégralité du processus, de l'évaluation des fournisseurs et de la coordination de la conception à l'expédition à l'exportation et à l'installation sur site, et explique les détails les plus souvent négligés dans les projets de plans de travail de cuisine et de salle de bain.

Importing Prefabricated  Surface Worktops from China

1. Quel type de fournisseur un importateur débutant devrait-il choisir ?

Le choix d'un fournisseur ne doit pas se fonder uniquement sur le prix unitaire. L'entreprise, son système de services et l'équipe projet doivent être évalués dans leur ensemble.

Évaluer l'entreprise : peut-elle fournir une solution complète ?

Dans la mesure du possible, privilégiez un fabricant maîtrisant à la fois la production de matières premières et la fabrication de produits finis, idéalement sur le même site ou sous une même direction. Gelo fabrique des dalles de quartz et des plaques de surface solide, et réalise également des plans de travail finis dans ces deux matériaux. Sa gamme de produits étendue permet à une seule équipe projet de coordonner les plans de travail de cuisine en quartz, les plans vasques en surface solide, les éviers intégrés, les vasques, les crédences et autres éléments sur mesure, le tout dans un seul et même projet.

Ce modèle intégré offre plusieurs avantages :

  • un meilleur contrôle des matières premières, des couleurs et des lots de dalles de quartz ou de feuilles de surface solide ;
  • communication plus rapide entre les équipes de production et de fabrication des matériaux ;
  • gestion plus efficace des modifications dimensionnelles ou techniques ;
  • moins de coûts de transport interne, de reconditionnement et d'intermédiaires ;
  • une planification de la production plus rigoureuse, une meilleure traçabilité et un contrôle accru des délais de livraison ; et
  • Fourniture coordonnée de plans de travail en quartz et en surface solide, de crédences, de dosserets, de tabliers, d'éviers et de vasques en surface solide.

Un fournisseur de dalles ou de plaques uniquement peut manquer d'expertise en ingénierie et en fabrication complexes. Un atelier de fabrication uniquement peut avoir moins de contrôle sur l'approvisionnement, la correspondance des lots et la traçabilité des matériaux. La fabrication intégrée est particulièrement précieuse pour les cuisines, salles de bains, appartements, hôtels et résidences étudiantes à grand volume. Elle offre également au projet une plus grande liberté quant à l'utilisation du quartz lorsque la dureté et la résistance à l'usure sont prioritaires, et des surfaces solides lorsque des joints invisibles, des vasques intégrées, le thermoformage ou la réparabilité sont requis.

Évaluer le service : le fournisseur comprend-il la réalisation de projets ?

Un fournisseur de projet compétent ne se contente pas d'établir un devis quantitatif. Il doit examiner les plans de manière proactive et identifier les risques d'interface, notamment :

  • relations entre les plans de travail, les armoires, les murs, les appareils sanitaires et les appareils électroménagers ;
  • emplacements et méthodes d'installation des éviers, lavabos, robinets, plaques de cuisson et autres découpes ;
  • relevés, dosserets, panneaux d'extrémité, tabliers, larmier et exigences relatives aux bords exposés ;
  • Joints d'usine et de chantier, séparations d'expédition et conditions de liaison sur site ;
  • limites créées par les ascenseurs, les couloirs, les portes, les escaliers et les espaces de manœuvre ; et
  • Exigences du pays de destination en matière de documentation, d'emballage, d'étiquetage et d'importation.

La capacité d'un fournisseur à prévenir un problème avant la production est souvent plus précieuse que sa capacité à le réparer après coup.

Évaluer l'équipe : identifier le responsable du projet et le processus de communication

Les projets de construction s'inscrivent dans des délais longs et impliquent de nombreux intervenants. Dès le départ, désignez un chef de projet permanent et définissez les rôles des équipes commerciales, techniques, de production, de contrôle qualité et de logistique. Convenez qui sera responsable de :

  • recevoir et consolider les dessins du client ;
  • émettre les plans d'atelier définitifs ;
  • approuver les couleurs, les échantillons et les méthodes de fabrication ;
  • autoriser les modifications et tenir à jour les registres de révision ;
  • fournir des mises à jour sur la production, des preuves d'inspection et des documents de chargement; et
  • Gérer l'escalade en cas d'exception.

Toutes les approbations critiques doivent être consignées par écrit dans un document traçable plutôt que d'être dispersées dans des messages informels.

2. Quand faut-il commander des plans de travail préfabriqués en quartz ou en surface solide ?

Il n'existe pas de réponse universelle à la question de savoir s'il faut commander les plans de travail immédiatement après l'approbation des plans ou seulement une fois les travaux d'aménagement intérieur terminés. Le principe est simple : la production ne doit être lancée qu'après validation de toutes les interfaces concernant le plan de travail et réalisation de toutes les vérifications nécessaires sur site.

Lorsque les plans de travail et les armoires proviennent tous deux de Chine

Il s'agit généralement de la solution la plus simple à gérer. Les plans de travail et les meubles doivent être commandés simultanément, permettant ainsi aux deux usines d'échanger directement les plans validés. La largeur, la profondeur, la hauteur des meubles, l'emplacement des supports, les finitions, les découpes pour les appareils électroménagers et les tolérances d'installation doivent être coordonnés. Pour les projets comportant des pièces similaires, une maquette complète ou un premier prototype doit être réalisé et validé avant la production en série.

Lorsque les armoires et les plans de travail proviennent de différents pays

Le fabricant de plans de travail doit recevoir du fournisseur de meubles le plan de travail définitif approuvé, les données techniques des appareils et les dimensions des interfaces avant d'établir ses plans de fabrication. Le dossier de plans doit comprendre les plans, les élévations, les coupes, les détails de construction, les dimensions des découpes, les profils de chants, l'emplacement des joints et les tolérances.

Si des murs construits sur place, des réseaux ou des armoires installées sont susceptibles d'affecter les dimensions finales, un relevé topographique doit être effectué avant la production. Les plans architecturaux préliminaires ou les esquisses ne constituent pas une base fiable pour la fabrication finale.

Lorsque le site est incomplet mais que la production doit commencer tôt

Il est possible de passer commande en amont, mais le projet nécessite une étape de validation formelle de la conception. Le client, le concepteur, le fournisseur de meubles et le fabricant de plans de travail doivent approuver les plans d'atelier définitifs et identifier les interfaces fixes, les dimensions ajustables et les zones nécessitant des ajustements sur site. Les plans de travail mur à mur peuvent nécessiter des rainures, des rebords latéraux ou des marges de découpe contrôlées afin que les variations du chantier ne soient pas directement répercutées sur le produit fini en usine.

3. La liste de contrôle de conception à confirmer avant la production

Les plans de travail principaux, les éléments adjacents et les accessoires doivent être conçus ensemble et, dans la mesure du possible, commandés dans le même lot. Veuillez confirmer au moins les points suivants :

  1. matériau final (pierre de quartz ou surface solide), avec la couleur, le sens du motif, la finition de surface et un échantillon physique approuvé ;
  2. épaisseur du plan de travail, support et toute construction de bord rapportée ;
  3. toutes les longueurs, largeurs, hauteurs, dégagements muraux et dimensions finies ;
  4. plans définitifs pour les armoires, les murs, les fenêtres, les appareils sanitaires et les appareils électroménagers ;
  5. modèles et gabarits de découpe pour éviers, lavabos, robinets, plaques de cuisson et distributeurs ;
  6. relevés, dosserets, crédences latérales, appuis de fenêtre et extensions de dessus de WC ;
  7. tabliers avant et latéraux, jupes, détails anti-gouttes, rainures d'évacuation et profils de bord ;
  8. toutes les arêtes exposées, les biseaux, les rayons et les exigences de polissage ;
  9. la distinction entre les joints d'usine et les joints de chantier, y compris l'emplacement exact des joints ;
  10. structures de support, surplombs, renforts et supports d'installation ;
  11. répartition des frais d'expédition, voies d'accès et dimensions et poids maximum des pièces ;
  12. adhésifs adaptés au matériau, silicone, pièces de réparation et matériaux de rechange du même lot pour l'installation ;
  13. révision du dessin, quantité, bâtiment, étage, numéro de pièce et système d'étiquetage des produits ;
  14. critères d’acceptation, tolérances autorisées et échantillons de référence approuvés ;
  15. Lorsque vous choisissez des comptoirs en surface solide, pour la construction des joints de crédence et de relevé, vérifiez si la jonction interne entre le plan de travail et la crédence/relevé doit être formée avec un rayon arrondi ou comme un joint carré à 90 degrés ;
  16. la stratégie d'emballage du projet, y compris la manière dont les produits seront regroupés par bâtiment, étage, appartement, pièce ou séquence d'installation, en particulier lorsque la commande contient des plans de travail de tailles et d'applications très diverses.

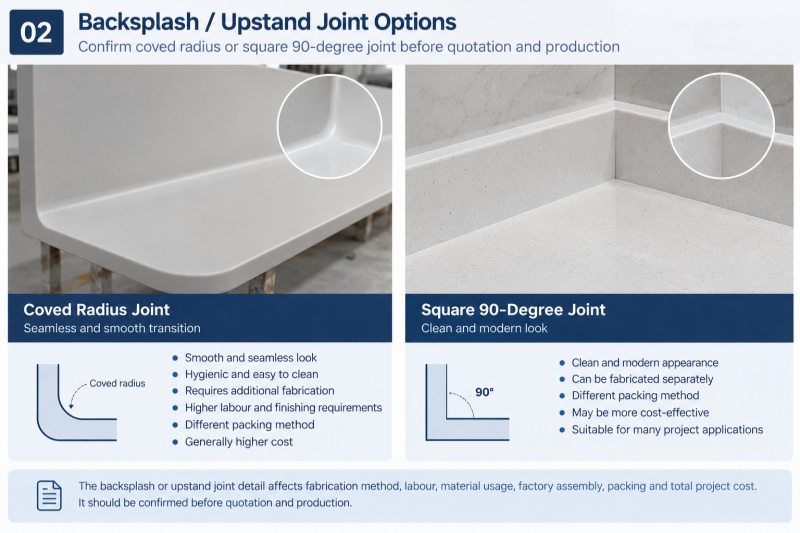

Le détail du joint de la crédence ou de la corniche ne doit pas être considéré comme un simple choix esthétique. Un joint arrondi et un joint à angle droit (90°) impliquent des méthodes de fabrication, des besoins en main-d'œuvre, des matériaux, des procédures d'assemblage et des finitions différents. Selon le design, une crédence arrondie peut nécessiter des opérations supplémentaires de formage, de collage, de ponçage et de polissage, et peut également modifier les dimensions globales et la rigidité de l'ensemble fini.

Importing Prefabricated  Surface Worktops from China

Le choix du détail peut donc avoir un impact significatif sur les coûts de fabrication et d'emballage. Un plan de travail et une crédence moulurés, pré-assemblés en usine, peuvent nécessiter un emballage plus protecteur, un volume de caisse plus important et des modalités de manutention différentes de celles requises pour des composants emballés séparément et destinés à un joint d'équerre sur chantier. Sur des projets comprenant des centaines de cuisines ou de salles de bains, même une différence relativement faible par unité peut engendrer un écart budgétaire important au niveau du projet. Il est donc essentiel de confirmer le type de joint requis avant le devis final, l'approbation des plans d'atelier et le lancement de la production.

Les produits à motifs, veinés, granuleux, foncés ou brillants nécessitent un accord supplémentaire concernant l'orientation des joints, la disposition des dalles ou des plaques et les modalités d'entretien. Les veinures aléatoires, les pigments réfléchissants et les finitions foncées peuvent accentuer la visibilité des joints, des variations d'angle de vue et des irrégularités de surface. Ces considérations s'appliquent aussi bien au quartz qu'aux surfaces solides, malgré des méthodes de fabrication différentes. Une image à l'écran ne saurait donc remplacer un échantillon physique validé.

4. Pourquoi les composants adjacents en quartz et en surface solide doivent être produits dans le même lot

Le quartz reconstitué et les surfaces solides offrent généralement une meilleure maîtrise de la continuité des couleurs et des motifs que la pierre naturelle, mais de légères variations peuvent subsister d'un lot de production à l'autre. Il est donc recommandé que les pièces adjacentes proviennent du même lot de dalles de quartz ou de plaques de surface solide et soient disposées ensemble en usine. Le quartz veiné exige également un agencement précis, en miroir ou directionnel ; son motif ne se prolonge pas automatiquement d'une dalle à l'autre.

Dans le cadre d'un projet concret de plans de travail en quartz pour cuisine et salle de bains, le client a commandé les plans de toilette principaux avant même que le design complet de la salle de bains ne soit validé. Des plans de travail plus petits en quartz au-dessus des toilettes ont été ajoutés ultérieurement, alors qu'ils étaient censés être dans le prolongement direct des plans de toilette d'origine.

Les plans de travail en quartz d'origine étaient déjà fabriqués, avec trois bords biseautés et polis. Pour réaliser une extension correcte, il a fallu d'abord retirer le biseau et retravailler la zone de jointure. L'assemblage des deux pièces sans cette retouche aurait laissé une rainure visible. Le quartz est nettement plus difficile à couper et à retravailler que les surfaces solides et nécessite un outillage diamanté spécifique, un contrôle rigoureux des poussières, une manipulation soigneuse et un repolissage. Ce qui semblait être une simple coupe droite a donc nécessité le retrait de la pièce brute, un positionnement précis, une découpe spécialisée, le retravail des bords, le recollage, le polissage et la protection du chantier. Dans un pays où le coût de la main-d'œuvre est élevé, la modification d'un plan de travail en quartz et la création d'une nouvelle jointure peuvent engendrer des coûts importants.

La commande complémentaire ayant été passée un ou deux mois plus tard, il était impossible de garantir une correspondance parfaite entre le nouveau quartz et le lot initial. Même lorsque les deux lots respectent les tolérances de couleur du fabricant, de légères variations de teinte, de granulométrie ou de veinage peuvent apparaître lors de la pose côte à côte. Le principe du même lot est également crucial pour les surfaces solides. Les informations techniques publiques d'un autre fabricant reconnu indiquent que même des plaques et des éviers moulés en surface solide de couleur identique peuvent présenter de légères variations dues aux différents procédés de fabrication et aux tolérances autorisées. Ceci souligne l'importance des échantillons physiques et d'une planification rigoureuse des lots pour l'ensemble du projet.

La leçon est claire, tant pour la pierre de quartz que pour les surfaces solides : les plans de travail continus, les crédences, les appuis de fenêtre, les extensions de WC et tous les éléments adjacents doivent être pris en compte dès la conception et non ajoutés individuellement une fois les éléments principaux terminés.

5. Le processus complet, de la demande de renseignements à l'installation

Étape 1 : Définition du projet et présélection des fournisseurs

Le client précise le pays de destination, l'application, les quantités estimées, les types de pièces, les exigences en matière de couleurs, les plans préliminaires, la date de livraison souhaitée et le modèle commercial privilégié. Le fournisseur présente son profil d'entreprise, ses capacités de production, des références de projets pertinents, son système qualité, des échantillons et des recommandations techniques préliminaires.

Étape 2 : Examen du devis et de la solution

Le devis doit préciser si chaque article est en pierre de quartz ou en surface solide, ainsi que la qualité du matériau, la couleur, l'épaisseur, le format (dalle ou plaque), les travaux de fabrication, la présence d'éviers ou de vasques, les accessoires, l'emballage, la franchise déchets, les maquettes, le contrôle qualité, le transport et les Incoterms®. Ne comparez pas uniquement le prix au mètre carré ; comparez le coût total du projet, livraison incluse, pour des produits prêts à installer.

Lorsque des crédences ou des dosserets sont nécessaires, le devis doit clairement indiquer si la jonction entre le plan de travail et la crédence est réalisée par un arrondi ou un joint à angle droit (90°). Ce détail peut avoir une incidence importante sur la main-d'œuvre de fabrication, la consommation de matériaux, l'assemblage en usine, les finitions, le volume d'emballage et la protection pendant le transport ; il ne doit donc pas être négligé jusqu'au début de la production.

Pour les projets d'envergure, le concept d'emballage préliminaire doit être abordé dès la phase de devis et de commande, et non après la fabrication. Le fournisseur doit comprendre comment le projet sera installé et distribué sur site afin d'intégrer au budget l'impact de la méthode d'emballage proposée sur le nombre de caisses, leurs dimensions, leur manutention et la logistique.

Étape 3 : Approbation de l’échantillon, de la couleur et de la qualité de fabrication

Approuver l'échantillon de couleur, la finition, le profil des chants, l'aspect des joints et les détails de construction représentatifs. Pour les projets en grande série, il convient de fournir une maquette complète ou un premier article présentant l'agencement des meubles, le plan de travail, l'évier ou la vasque, la crédence et les découpes principales.

Lorsqu'une crédence ou une remontée arrondie est spécifiée, la maquette ou le premier article doit également démontrer le rayon convenu, l'aspect du joint, la qualité de la finition et la transition entre les surfaces horizontales et verticales.

Étape 4 : Conception détaillée et coordination des fournisseurs

Le fabricant du plan de travail établit les plans d'atelier en fonction des dimensions finales des meubles, des appareils électroménagers et des contraintes architecturales. Le client, le concepteur, le fournisseur de meubles, l'équipe CVC et l'installateur examinent ce même jeu de plans. Toutes les modifications doivent être regroupées dans un seul et même dossier de révision.

Étape 5 : Étude du site et gel de la conception

Lorsque la fabrication finale dépend des conditions du chantier, vérifiez les dimensions une fois que l'implantation des meubles, les supports muraux et autres structures critiques sont suffisamment finalisés. L'approbation finale des plans, la confirmation des quantités et la date limite de modification doivent être consignées avant le lancement de la production.

Étape 6 : Contrat, bon de commande et programme de production

Le contrat doit préciser les étapes de paiement, les conditions de début du délai de livraison, les Incoterms®, les exigences de qualité, l'emballage, les pièces de rechange, la liste des documents et les frais de modification. Les Incoterms® répartissent les obligations de livraison, les coûts et les risques, mais ne remplacent pas un contrat de vente complet. Voir les Incoterms® 2020 de la CCI.

Pour les grands projets comportant plusieurs bâtiments ou étages, le bon de commande doit également préciser les modalités d'emballage et d'identification convenues. Si l'entrepreneur exige une livraison ou une installation par bâtiment, étage, appartement, pièce ou phase de construction, cette information doit être fournie avant le début de la production et de la planification de l'emballage.

Étape 7 : Réservation et fabrication par lots

L'usine réserve les lots nécessaires de dalles de quartz et de plaques de surface solide et optimise l'agencement en fonction du type et de la superficie des pièces. Les éléments en quartz sont découpés, ébavurés, polis, percés et assemblés à blanc à l'aide d'équipements de traitement de la pierre adaptés. Les éléments en surface solide peuvent également être thermoformés, collés sans joint apparent, poncés et intégrés à des éviers ou vasques en surface solide. Les composants continus et adjacents doivent présenter une identification, une orientation des motifs et des joints harmonisés.

Étape 8 : Approbation du premier article, inspection du processus et inspection avant expédition

Approuver le premier article avant la production en série. Avant l'expédition, vérifier les dimensions, les tolérances, la couleur, les quantités, les surfaces, les découpes, les profils de chants, les joints, les accessoires et les étiquettes. Consigner l'inspection par des photographies, une vidéo ou un rapport d'inspection indépendant. Les ensembles complexes doivent être montés à blanc en usine avant leur démontage pour l'emballage.

L'inspection doit également confirmer que les détails des crédences/rehausses arrondies ou carrées correspondent aux dessins et échantillons approuvés, et que la disposition finale de l'emballage est conforme à la distribution sur site et à la séquence d'installation convenues.

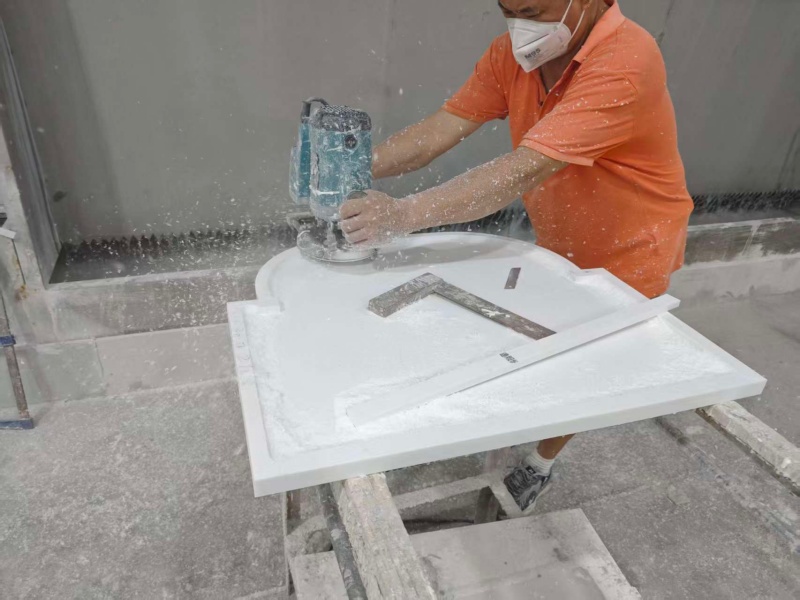

solid surface countertops fabrication

Étape 9 : Emballage spécialisé, chargement des conteneurs et exportation

Les plans de travail en quartz et en surface solide finis ne peuvent être emballés comme des dalles ou des plaques ordinaires. Le quartz est lourd et rigide, tandis que les grands ensembles de surface solide peuvent être fragiles au niveau des découpes ou des sections étroites. Les caisses ou les cadres de transport doivent donc être conçus en fonction des dimensions, du poids et des contraintes subies par chaque composant. Les angles, les découpes et autres points faibles nécessitent une protection spécifique. Chaque colis doit comporter le numéro de la pièce, le numéro de la caisse, le centre de gravité, le sens de levage et la référence du bon de livraison.

Le transport maritime de conteneurs complets exige également une masse brute vérifiée. Conformément à la convention SOLAS, cette masse doit être communiquée en temps utile pour l'établissement du plan d'arrimage du navire ; à défaut, le chargement du conteneur est généralement impossible. Consultez les directives de l'OMI relatives à la masse brute vérifiée des conteneurs chargés (https://www.imo.org/en/OurWork/Safety/Pages/Verification-of-the-gross-mass.aspx).

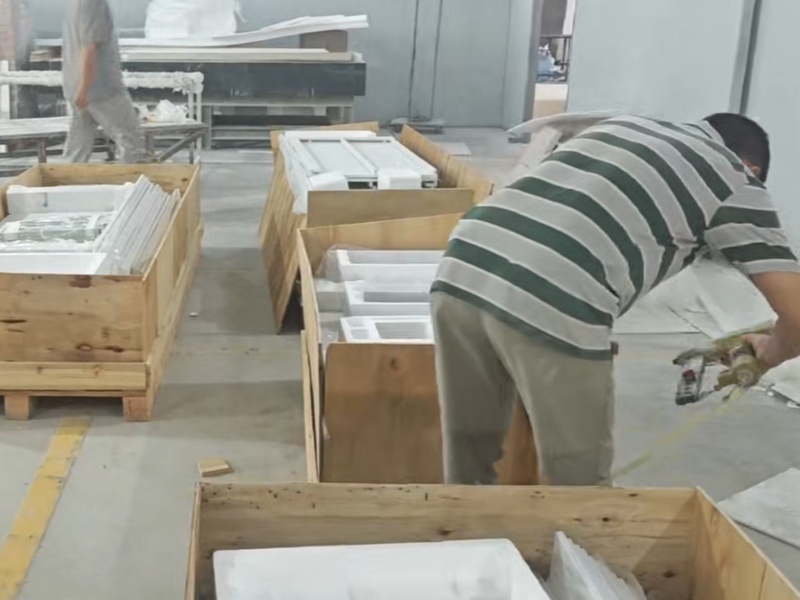

countertops packing

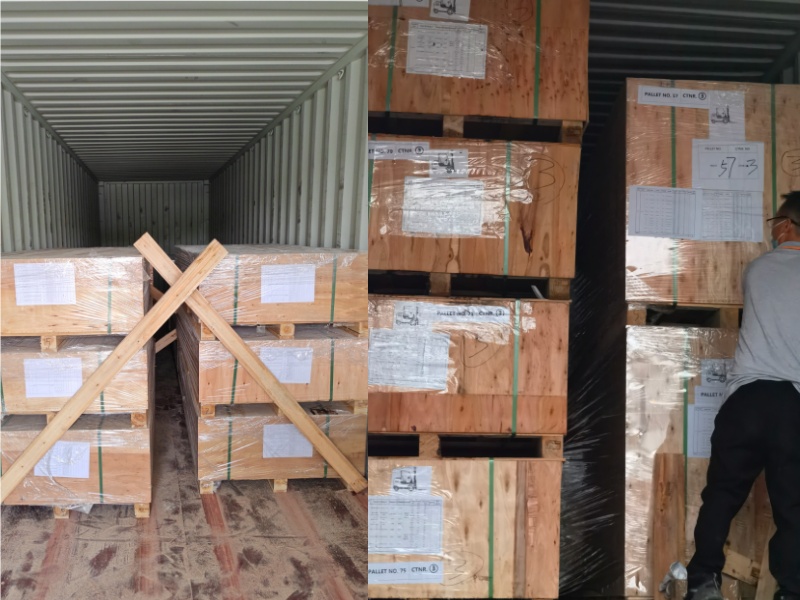

countertops loading

Étape 10 : Dédouanement, installation et réception finale

Avant l'arrivée, l'importateur doit préparer le dédouanement, les droits et taxes, le déchargement des conteneurs, l'entreposage et la livraison finale. Avant l'installation, il convient de vérifier que les armoires sont de niveau, que les supports sont en place, que les raccordements de plomberie et d'électricité sont prêts, que le site est sec et que les voies d'accès sont dégagées. Après l'installation, il faut contrôler les niveaux, les joints, les raccords en silicone, le drainage, les découpes, les surfaces et les protections, et remplir les fiches de réception pièce par pièce.

6. Étapes clés et programme indicatif

Les délais indiqués ci-dessous sont des périodes indicatives et non des engagements fermes. Les délais réels dépendent de la quantité, de la disponibilité des couleurs, de la complexité du design, de l'expédition des échantillons, de la capacité de production, des jours fériés, des réservations de navires, de l'itinéraire, du transbordement, des conditions portuaires et du dédouanement.

ScèneDurée indicativelivrable clé
Description du projet et présélection des fournisseurs3 à 7 joursNote de synthèse, spécifications préliminaires et évaluation des capacités
Devis et précisions techniques3 à 7 joursBudget, étendue de la fabrication et modèle commercial
Préparation des échantillons/couleurs et livraison par coursier10 à 20 joursapprobation de la couleur et de la finition physique
Élaboration et approbation des plans d'atelier1 à 3 semainesPlans de fabrication définitifs, interfaces et tolérances
Maquette ou premier article, si nécessaire1 à 3 semainesApprobation de l'adéquation physique et de la qualité de fabrication
Préparation des matériaux et réservation des lots1 à 3 semainesDalles de quartz/plaques de surface solide du même lot et agencement de production
Fabrication de produits finis2 à 5 semainesPlans de travail en quartz ou en surface solide, éviers/vasques et éléments adjacents
Interface d'inspection finale, d'emballage et de réservation1 à 2 semainesrapport d'inspection, liste de colisage et documents d'expédition
fret maritime et transbordementGénéralement 3 à 7 semainesCela dépend de l'itinéraire et du port de destination
Dédouanement et livraison intérieure3 à 10 jours ou plusCela dépend des documents et de l'inspection.
Installation et réception sur siteSpécifique au projetDossier d'installation, liste des points à corriger et approbation finale

Pour les couleurs standard, les designs simples et les approbations rapides, prévoyez environ 8 à 14 semaines entre la validation finale du design et la livraison. Les travaux sur mesure complexes, les couleurs spéciales, les volumes importants ou les exigences de maquettes peuvent nécessiter 12 à 18 semaines, voire plus. Ajoutez deux à quatre semaines supplémentaires pour les imprévus, notamment pendant le Nouvel An chinois, la Fête nationale chinoise, les jours fériés du pays de destination et les périodes de forte activité d'expédition.

La date la plus importante du calendrier n'est pas celle du versement de l'acompte. Il s'agit de la date à laquelle toutes les informations relatives à la production sont approuvées et finalisées. Si les couleurs, les quantités, les dessins, les modèles d'appareils ou l'emballage restent à préciser, le paiement seul ne signifie pas que le délai de fabrication a officiellement commencé.

7. Autres considérations relatives aux projets de cuisine et de salle de bain

Prévoir le mouvement et assurer un soutien structurel adéquat

Les grandes surfaces, les installations mur à mur, les zones vitrées, les zones de cuisson et les grands débords nécessitent des tolérances de mouvement appropriées et un support fiable, conformément aux exigences techniques du matériau choisi. Le quartz et les surfaces solides présentent des différences de rigidité, de poids, de comportement thermique, de portée et de méthode d'assemblage ; les détails d'installation d'un matériau ne doivent pas être automatiquement transposés à l'autre. L'utilisation d'adhésif pour compenser les irrégularités des meubles est proscrite, et aucun plan de travail ne doit couvrir une portée non soutenue.

Basez chaque découpe sur le gabarit final de l'équipement.

Les dimensions indiquées sur la page marketing ne suffisent pas. Procurez-vous le modèle définitif et le gabarit d'installation pour les plaques de cuisson, robinets, distributeurs, accessoires d'évier et appareils électroménagers. Vérifiez la visserie, l'accessibilité pour l'entretien et la compatibilité avec l'épaisseur du plan de travail.

L'ingénieur repère les emplacements des coutures avant la production.

Évitez de placer les joints dans les zones de découpe fragiles, les points de charge importants, les lignes de vue saillantes ou les zones humides. Les dimensions de transport et l'espace disponible pour le collage sur site doivent également être pris en compte. Les tôles à motifs nécessitent une continuité régulière, tandis que les veinures aléatoires et les grosses particules ne peuvent être considérées comme identiques d'une tôle à l'autre.

Vérifiez l'itinéraire de livraison avant de maximiser l'assemblage en usine

Un assemblage plus poussé en usine réduit les travaux sur site, mais engendre des composants plus volumineux. Vérifiez les portes des conteneurs, les véhicules de livraison, les ascenseurs, les escaliers, les couloirs, les portes et les rayons de braquage. Si nécessaire, divisez les produits en modules transportables et positionnez les joints de manière à optimiser les aspects techniques et esthétiques.

Mettre en place une identification au niveau de la chambre et une traçabilité des emballages

Pour les appartements, les hôtels et autres projets immobiliers répétitifs, il est essentiel de lier le type de chambre, son numéro, la référence du produit, le numéro de caisse et la révision du plan. Sans ce système, le tri à lui seul peut engendrer une charge de travail considérable sur le chantier.

Les grands projets comprennent souvent des plans de travail de cuisine, de salle de bain et d'îlot central de dimensions variées, répartis sur plusieurs bâtiments et étages. Afin d'optimiser le déchargement, la distribution et l'installation, la stratégie d'emballage doit être définie dès la commande et non après la fabrication. Il convient de convenir d'un mode d'emballage par bâtiment, étage, pièce, appartement ou selon l'ordre d'installation, et de s'assurer que chaque caisse et composant est clairement identifié sur la liste de colisage et les plans approuvés. Une séquence d'emballage bien planifiée permet de réduire les manutentions répétées, le tri sur site, les erreurs de placement et les risques de dommages lors du transport des matériaux.

Consommables et matériel de rechange pour l'installation des navires

Prévoir des chutes du même lot, un adhésif adapté au matériau, des pièces de réparation et les accessoires nécessaires pour pallier les dommages liés au transport, les ajustements sur site et la maintenance ultérieure. Les surfaces solides sont relativement faciles à poncer, à rénover et à réparer, tandis que les modifications apportées au quartz fini nécessitent généralement des outils spécifiques pour la pierre et peuvent ne pas être restaurées visuellement de la même manière. La planification des pièces de rechange doit tenir compte du matériau choisi, de l'envergure du projet, de la complexité de l'installation et du délai de réapprovisionnement.

Définir l'importateur officiel et le point de transfert des risques

Le contrat doit identifier l'importateur officiel et répartir les responsabilités relatives à la confirmation du code SH, aux droits de douane, à la TVA ou aux taxes équivalentes, aux frais de destination, à l'assurance, aux inspections, aux surestaries, aux frais de détention et au transport du dernier kilomètre. Les offres FOB, CIF, DAP et DDP ne sont comparables qu'après compréhension du lieu de livraison, du périmètre des coûts et du transfert des risques. Les Incoterms® de la CCI (https://iccwbo.org/business-solutions/incoterms-rules/) constituent le cadre reconnu pour la répartition de ces obligations.

Ne jetez pas l'emballage immédiatement après la livraison.

Consignez l'état du conteneur et de son emballage lors du déchargement. Photographiez tout impact, trace d'humidité ou dommage externe. Vérifiez les quantités par rapport au bon de livraison et inspectez les dimensions et les surfaces avant l'installation afin de bien distinguer les responsabilités liées au transport, au stockage et à l'installation.

8. Cinq points de contrôle de projet recommandés

Pour éviter qu'un projet incomplet ne progresse prématurément, établissez cinq points de contrôle d'approbation formels :

1. Approbation des capacités du fournisseur : Expérience en usine, équipements, systèmes de qualité, équipe et livraison acceptée.

2. Approbation de l'échantillon : Couleur, brillance, motif, profil de bord et aspect des coutures confirmés.

3. Gel de la conception : Armoires, appareils électroménagers, pièces adjacentes, découpes, joints et tolérances entièrement approuvés.

4. Approbation du premier article : le premier ensemble complet ou détail critique accepté avant la production en série.

5. Approbation de l'expédition : Quantité, qualité, étiquetage, emballage et documentation acceptés avant le chargement.

Avant d'être autorisée, toute modification proposée doit faire l'objet d'un examen quant à son impact sur le prix, le délai de livraison, le lot de matériaux et les produits déjà fabriqués.

Conclusion : L’objectif est de résoudre les problèmes du site avant qu’ils ne l’atteignent.

L'intérêt principal de l'importation de plans de travail préfabriqués en quartz et en surface solide depuis la Chine ne réside pas uniquement dans l'accès à des coûts de fabrication compétitifs. Il réside dans la possibilité de transférer les opérations de finition, de découpe spécialisée, de traitement des chants, d'assemblage à blanc, de contrôle qualité et d'emballage modulaire d'un chantier aux conditions imprévisibles vers un environnement de production maîtrisé.

Les projets réussis partagent généralement trois caractéristiques : un fournisseur intégré capable de produire des dalles de quartz, des plaques de surface solide et des éléments finis dans les deux matériaux ; une coordination complète et une validation du design avant la production ; et un calendrier réaliste pour les échantillons, la fabrication, l’expédition, le dédouanement et l’installation. Grâce à son expertise combinée en pierre de quartz, en surface solide et en plans de travail finis, Gelo permet à ses clients de choisir le matériau le plus adapté à chaque zone, tout en assurant la coordination du projet par un seul et même groupe de production.

Pour les entreprises qui importent des plans de travail finis pour la première fois, plus le fabricant est impliqué tôt dans la coordination des meubles, des sanitaires, des appareils électroménagers et de la pose, moins il y a de risques de retouches, de commandes supplémentaires et de coûts imprévus. C'est particulièrement important pour le quartz : une fois la découpe, le polissage des bords et la fabrication terminés, toute modification ultérieure est plus difficile et plus coûteuse. Une validation complète et précise avant production est presque toujours moins onéreuse que toute intervention corrective après fabrication.
